技术文章您现在的位置:首页 > 技术文章 > 砖烟囱裂缝打抱箍具体措施

砖烟囱裂缝打抱箍具体措施

更新时间:2026-06-04   点击次数:20次

一、具体施工流程

1. 前期准备阶段

现场勘察‌:检查裂缝位置、长度、宽度、深度,判断裂缝成因,评估烟囱整体结构稳定性,确定抱箍规格和安装数量。

材料工具准备‌:抱箍一般采用Q355钢板或钢带,按烟囱直径加工,同时准备高强螺栓、焊接材料、防腐涂料,以及电钻、切割设备、测量仪器、高空作业装备。

安全准备‌:划定施工警戒区域,检查高空作业防护装备,高烟囱采用吊篮/吊板进行无脚手架作业,降低施工成本。

2. 砖砌体基面修补

清理剔除:自上而下铲除松动砖块、脱落勾缝和风化酥松表层,清理干净裂缝两侧松散砂浆。

裂缝预处理:细微发丝缝清灰后用专用勾缝砂浆填实;宽度>3mm的裂缝需要开槽后填塞环氧砂浆;贯通长缝分段封堵,避免砂浆下坠。

基面找平:缺砖、坑洞位置用同标号砖或环氧砂浆修补平整,保证筒壁外圆规整,让抱箍能和砌体全面贴合受力均匀,最后高压清洗晾干,含水率≤10%才可进入下一道工序。

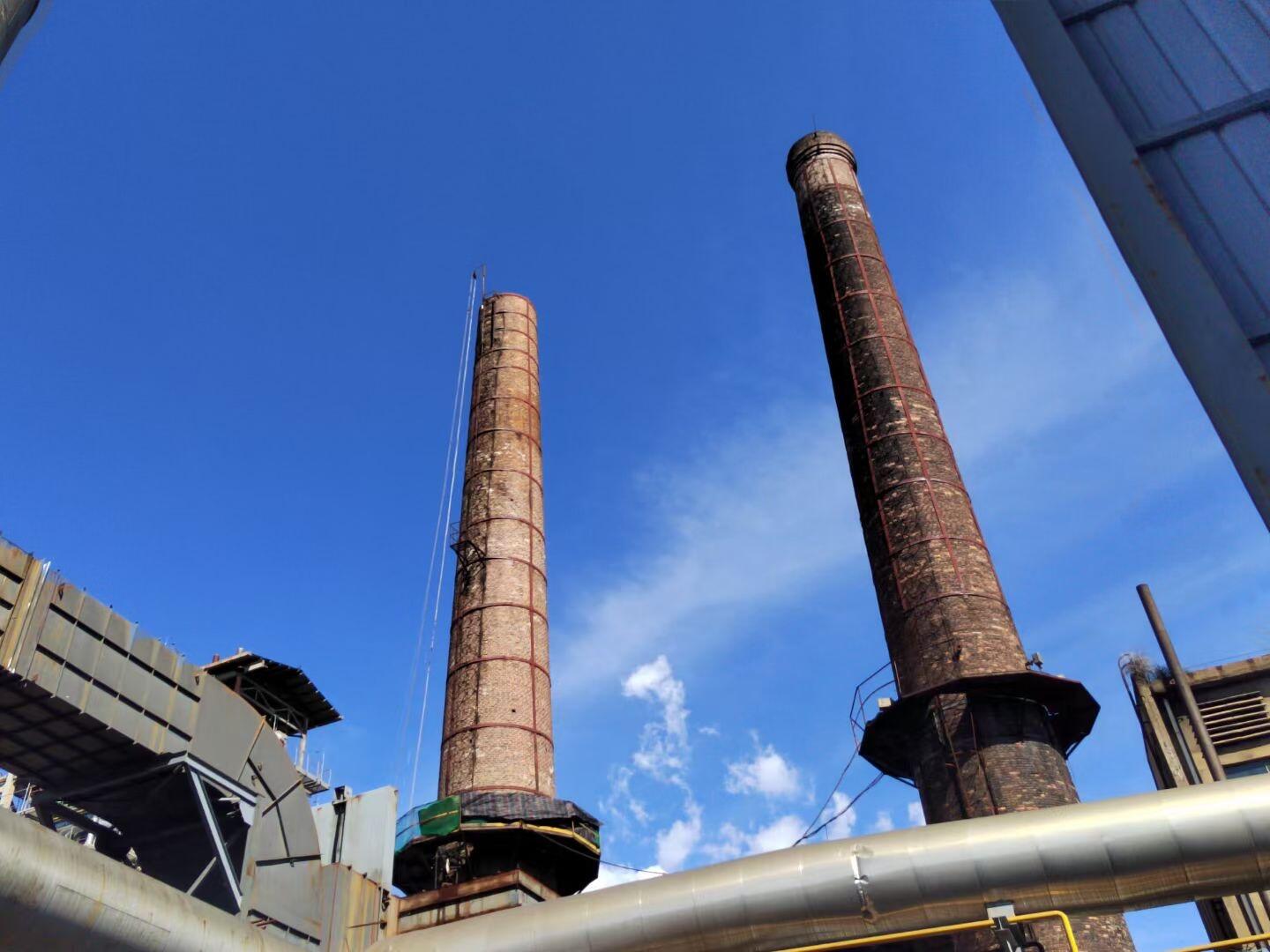

3. 抱箍安装加固

测量放线定位‌:用水准仪弹出环形水平控制线,保证抱箍水平无倾斜,按设计间距标记抱箍中心线和螺栓孔位置。

预制试拼‌:工厂/地面按烟囱外径加工抱箍,保证圆弧和筒壁弧度匹配,两半抱箍焊接连接板后预拼装,检查对位后编号分类。

吊装就位‌:用吊篮配合吊装设备将两半抱箍吊到定位位置,先固定半片再拼接另半片,调整位置让抱箍中心线对齐弹线,保证整圈紧贴砖壁,无悬空翘曲。

紧固受力控制‌:穿入高强螺栓后对角分次均匀拧紧,禁止单边一次拧死,按设计扭矩值紧固并做好记录;如果抱箍和砌体间有缝隙,嵌入橡胶垫板缓冲,禁止用大块硬物垫塞。

焊接作业‌:连接板、加劲板采用满焊,保证焊缝饱满无缺陷,焊后敲除焊渣、打磨平顺,降低锈蚀隐患。

4. 防腐处理施工

对抱箍整体进行人工+机械除锈,除锈等级达到Sa2.0级/St3级,表面露出金属本色,清理锈尘后4小时内涂刷底漆,避免二次返锈,最后涂刷防锈面漆或采用石墨烯防腐涂层,延长使用寿命。

二、施工注意事项

抱箍优先安装在裂缝最宽处或应力集中区域,裂缝较长时可沿烟囱轴向多道安装,间距一般控制在50~150cm。

螺栓需要均匀拧紧,避免局部受力过大压裂砖体,全部安装完成后需要复测烟囱整体垂直度。

加固完成后需要定期检查抱箍紧固情况和防腐层状态,发现松动或锈蚀及时维护处理。

如果裂缝严重或烟囱整体稳定性不足,建议委托具备特种工程资质的专业施工队伍施工,保障施工安全和加固效果。


宏顺建设工程有限公司

宏顺建设工程有限公司

© 2026 版权所有   备案号:苏ICP备11028529号-7

地址:江苏省盐城市解放南路58号中建大厦19楼  总访问量:787604  站点地图  技术支持:化工仪器网  管理登陆
