冷却塔爬梯换方案|爬梯拆除安装

更新时间:2025-12-15   点击次数:31次

一、材料选型与设备准备

1.钢材选择

主材:优先选用Q355B低合金高强度结构钢(屈服强度≥355MPa,抗拉强度470-630MPa)或316L不锈钢,满足结构强度与耐腐蚀需求。

连接件:采用8.8级或10.9级高强度螺栓,配套弹簧垫圈防松,确保连接可靠性。

防腐材料:热镀锌层厚度≥85μm,或采用“无机富锌底漆+环氧云铁中间漆+氟碳面漆"复合涂层,总厚度≥260μm。

2.设备准备

高空作业平台:根据冷却塔高度选用升降式作业平台或悬挂式吊篮。

焊接设备:采用逆变式直流焊机,配套低氢型焊条(如E5015),避免焊缝氢致裂纹。

检测工具:配备超声波测厚仪、磁粉探伤仪、涂层测厚仪等无损检测设备。

切割工具:等离子切割机或气割设备,用于分段切割旧梯。

二、施工步骤与关键技术

1.现场勘查与安全评估

测量钢梯关键尺寸(如踏步间距、支撑点间距),核查旧梯锈蚀程度及连接件完整性。

使用无人机或高倍望远镜初步检查固定支座,记录严重锈蚀、变形及焊缝裂纹位置。

确保冷却塔停机,切断电源并上锁挂牌,防止作业期间突然启动。

2.旧梯拆除

分段切割:采用等离子切割机按“从上至下"顺序分解旧梯,每段长度3-5米,便于吊运。

临时固定:用绳索或吊带将待拆除段临时固定在塔体结构上,防止意外坠落。

废料清理:切割残渣同步清理,覆盖防火布防止火灾和环境污染。

3.基础处理与加固

检查原混凝土基础是否松动,对腐蚀严重的螺栓进行更换或加固。

凿除松动混凝土,对裸露钢筋除锈防锈处理,必要时使用环氧树脂灌浆料修复结构。

4.新梯安装

预组装:在地面将新梯部件组装成模块化单元,减少高空作业量。

吊运与定位:使用吊车或绳索将新梯吊运至安装位置,通过导向绳控制方向,避免碰撞塔壁。

固定方式:优先采用高强度化学锚栓或预埋钢板焊接,焊接节点需满焊,焊后清除焊渣并防锈处理。

垂直度校正:使用激光水平仪校准,偏差≤H/1000(H为爬梯高度)。

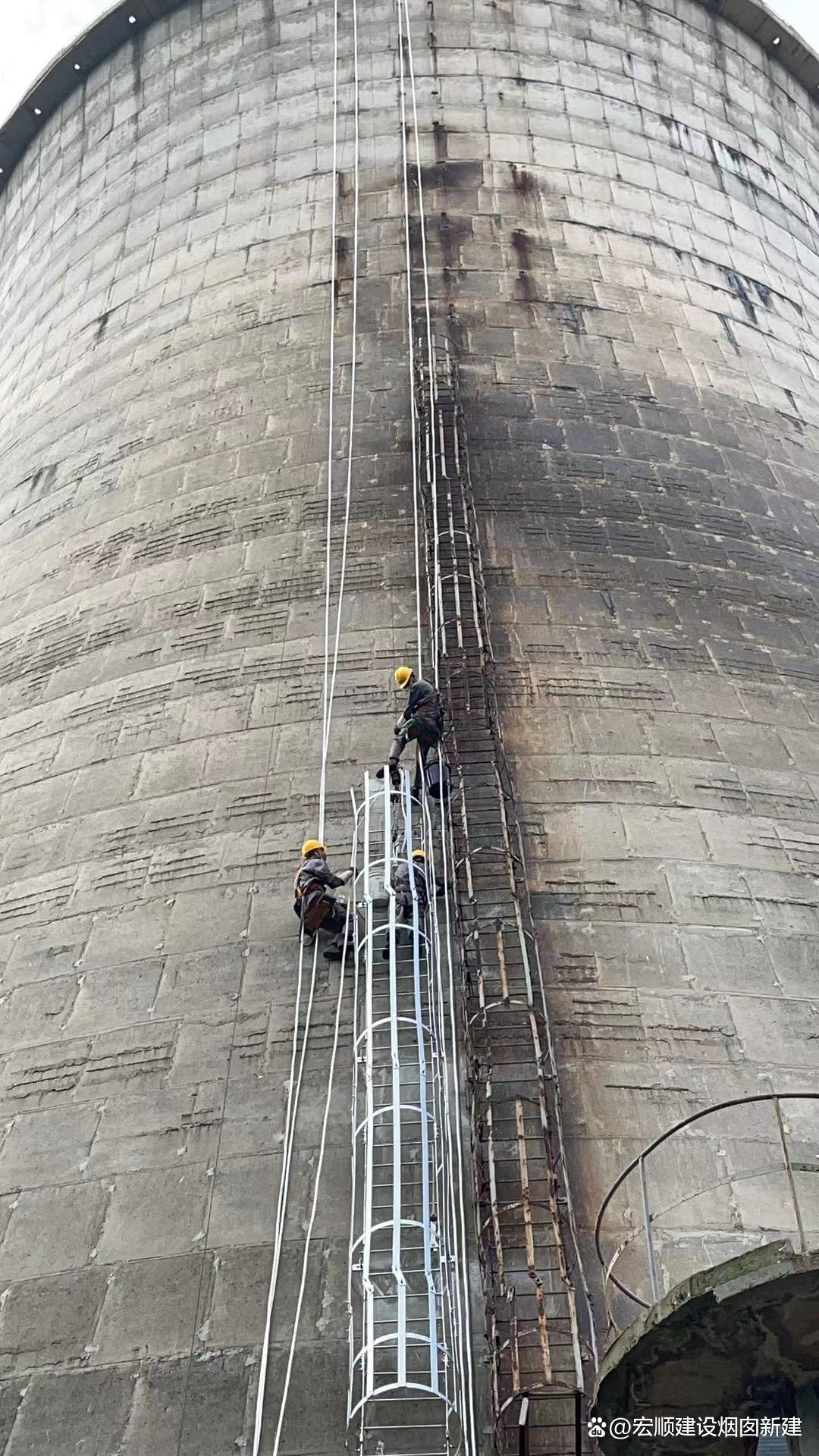

5.护笼与防滑处理

爬梯高度≥2米时安装护笼,直径≥700mm,水平杆间距≤450mm。

梯级表面压花或铺设防滑胶垫,踏步高度误差≤±5mm,同一梯段内高差≤3mm。
